多軸旋噴深層攪拌地下連續墻施工技術是采用我公司研制的多軸特制設備,一次在地層中鉆進三個鉆頭,鉆進過程中噴射水泥漿(壓力8~20MPa)和氣體(壓力0.8~1.2 MPa)并旋轉,用水泥漿、氣體和鉆頭葉片切削攪拌土層,鉆進到達設計深度后提升并旋轉,同時噴射水泥漿和氣體,使水泥漿和原土充分混合,提升到孔口完成一個單元墻的施工,按照設計孔距移動樁機并重復上述施工過程,多次重復上述過程即形成一道地下連續墻。
一、技術簡介
1、技術原理
多軸旋噴深層攪拌地下連續墻施工技術是采用我公司研制的多軸特制設備,一次在地層中鉆進三個鉆頭,鉆進過程中噴射水泥漿(壓力8~20MPa)和氣體(壓力0.8~1.2 MPa)并旋轉,用水泥漿、氣體和鉆頭葉片切削攪拌土層,鉆進到達設計深度后提升并旋轉,同時噴射水泥漿和氣體,使水泥漿和原土充分混合,提升到孔口完成一個單元墻的施工,按照設計孔距移動樁機并重復上述施工過程,多次重復上述過程即形成一道地下連續墻。
2、施工工藝流程
多軸旋噴墻技術的施工工藝流程如下:
(1)就位:移動樁機到設計樁位;
(2)調平:通過液壓支腿調平樁機;
(3)設定參數:按設計要求設置好旋噴樁的段漿量、孔深、總漿量;
(4)制漿:安裝水泵抽水至制漿站,按設計要求水灰比進水、上灰拌制水泥漿液;
(5)旋轉鉆進、噴氣噴漿:開啟鉆具、漿泵、空壓機,鉆具沿導向架向下鉆進、同時噴漿、噴氣、旋轉攪拌;
(6)旋轉提升、噴氣噴漿:鉆具鉆進到設計深度后,按規定的提升速度提升旋轉、噴漿攪拌,同時空壓機供氣,提升至孔口,完成一組旋噴樁的施工;
(7)樁機按設計的樁位移動,開始下一組旋噴樁施工。如此循環施工,完成所有旋噴樁施工,形成一道連續墻。
施工工序見圖2.1,施工單元成墻示意圖見圖2.2。

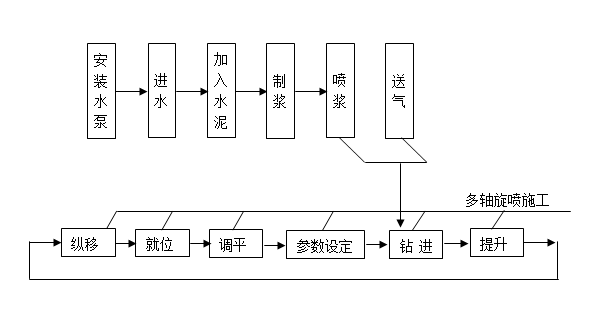

圖2.1 多軸旋噴深層攪拌地下連續墻施工工序圖

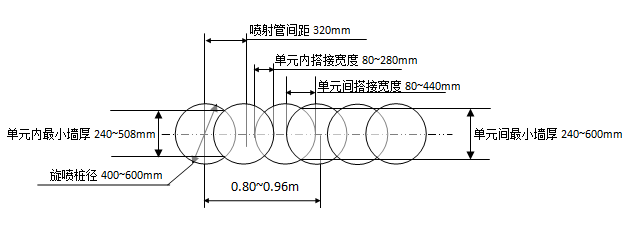

圖2.2 多軸旋噴深層攪拌施工單元成墻示意圖
二、典型工程案例
黃河下游防洪工程(河南段)工程簡介
黃河下游防洪工程(河南段)第三標段堤防防滲墻工程位于河南省濮陽市臺前縣境內,建設范圍內的河段為平原游蕩性河道。本期建設任務是在現有防洪工程的基礎上,通過堤防加固,提高黃河下游防洪能力,保障沿岸防洪安全。
本標段建設的內容防滲墻樁號:189+980~191+000,軸線長度為1020m,施工采用多軸旋噴地下連續墻施工,深度為21.0m,工程量約21420m2。地層上部主要為砂壤土,下部粉細砂地層,較密實。該工程2016年11月份開始實施,于2017年6月份全部完成。

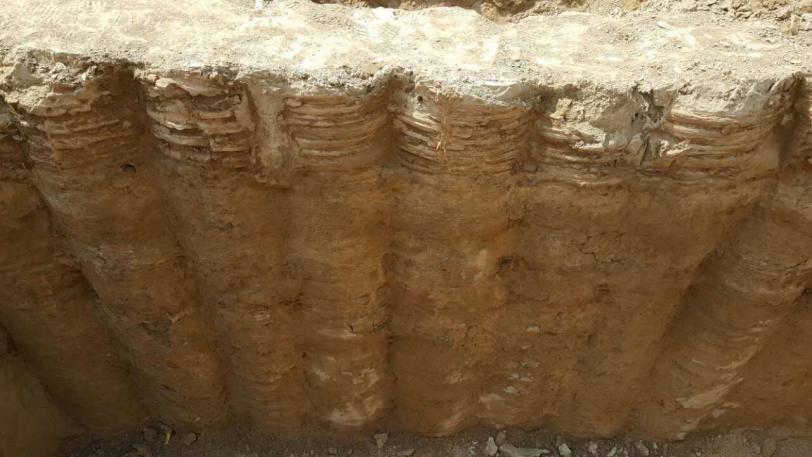

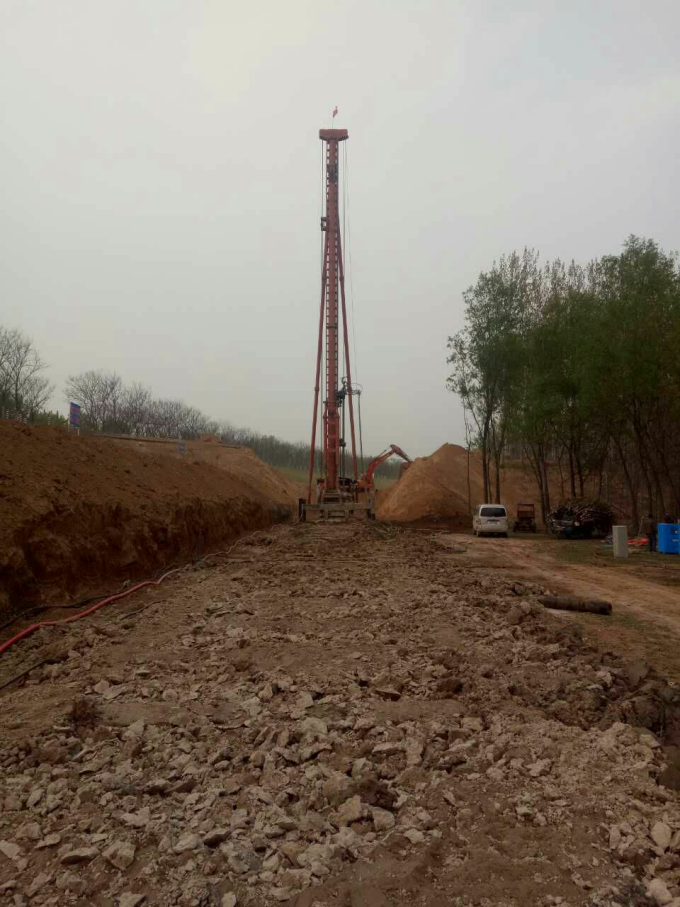

施工現場照片 開挖效果圖
