一、技術簡介
1、技術原理
高壓噴射灌漿防滲技術是一種采用高壓水或高壓漿液形成高速噴射流束,沖擊、切割、破碎地層土體,并以水泥基質漿液充填、摻混其中,形成樁柱或板墻狀的凝結體,用以提高地基防滲性能的一種施工技術。

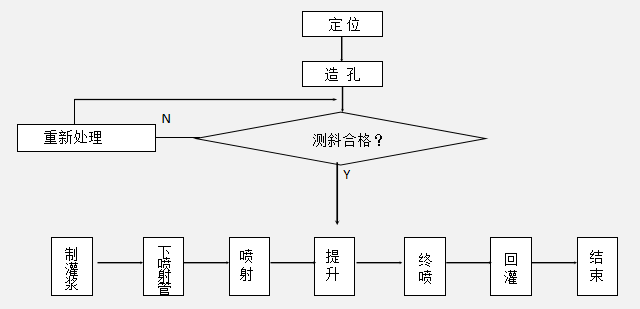

2、工藝流程
3、施工工序
高壓噴射灌漿施工工序分為造孔和高噴灌漿兩道工序,具體如下:
(1)造孔工序
1)定位:在施工軸線上按設計孔位進行放線定位;
2)就位:將造孔設備移到指定位置就位;
3)造孔:造孔可采用回轉鉆進、沖擊鉆進、沖擊回轉轉進和射水鉆進等方法,可采用泥漿固壁、PVC花管及套管固壁。
(2)高噴灌漿工序
1)配制漿液:根據設計要求的配合比配置漿液。
2)下管噴漿:將噴射管下沉到預定深度。
3)噴漿提升:按設計要求的轉(擺)速、提速、方向噴漿提升。
4)終噴回灌:高噴噴射灌漿結束后進行回灌,以孔口液面不在下降為準。
5)回漿處理:對返出的漿液,可通過沉淀池過濾回收利用或作棄漿處理。
4、適用地層及應用領域
(1)適用地層范圍
1)高壓噴射灌漿防滲技術適用于砂類土、粘性土、粉土、黃土、素填土、淤泥質土、淤泥和碎石土等地層。
2)隨著技術的不斷完善和創新,高壓噴射灌漿防滲技術加固的處理范圍也不斷拓寬,由中小型土石壩和淺層細顆粒覆蓋層的防滲,發展到應用在某些深厚覆蓋層和大粒徑地層中,如處理河南林州弓上水庫粘土心墻砂礫壩心墻及壩基滲漏,采用小孔距高壓旋噴樁套接防滲,最大孔深83m,施工后效果較好,這是目前國內最深的高噴防滲墻。
3)對含有較多漂石或塊石的地層、粒徑過大的含量過多的礫卵石以及有大量纖維質的腐殖土地層,一般應通過現場試驗確定。
(2)應用領域
高壓噴射灌漿防滲技術廣泛應用于堤防和水庫壩基防滲防滲、基坑止水、圍堰防滲、垃圾填埋場防滲、地下連續墻接頭漏水處理等工程。
5、施工條件
(1)平整場地,保證施工作業面符合技術要求,防止機械失穩。
(2)測量放樣:施工前,進行施工軸線放樣及高程的測量,定出施工孔位,做出標志,以確保施工孔位準確。
(3)按設計要求進行現場工藝性試驗,確定施工參數。
(4)軸線控制線移動,對位按定位標尺距離移動,確保軸線偏差和樁位偏差控制在允許范圍內。
(5)冬季施工時,溫度不宜低于-5°C,低于-5°C應采取相應的保溫措施方可施工。
二、典型工程案例
案例01 山東東平湖圍壩除險加固工程
山東東平湖圍壩除險加固工程簡介
東平湖滯洪區位于黃河下游中段右岸,東平湖滯洪區為大(1)型水庫,湖區圍壩總長88.4km。地層主要為粉質壤土、粉細砂、粉質粘土,存在壩基滲漏問題,設計采用多頭小直徑深層攪拌防滲墻和高壓噴射灌漿防滲墻兩種技術方案。施工深度12.7-24.8m,其中完成高壓噴射灌漿防滲墻16.2萬m。該工程于2003年開始實施,于2007年全部完成。

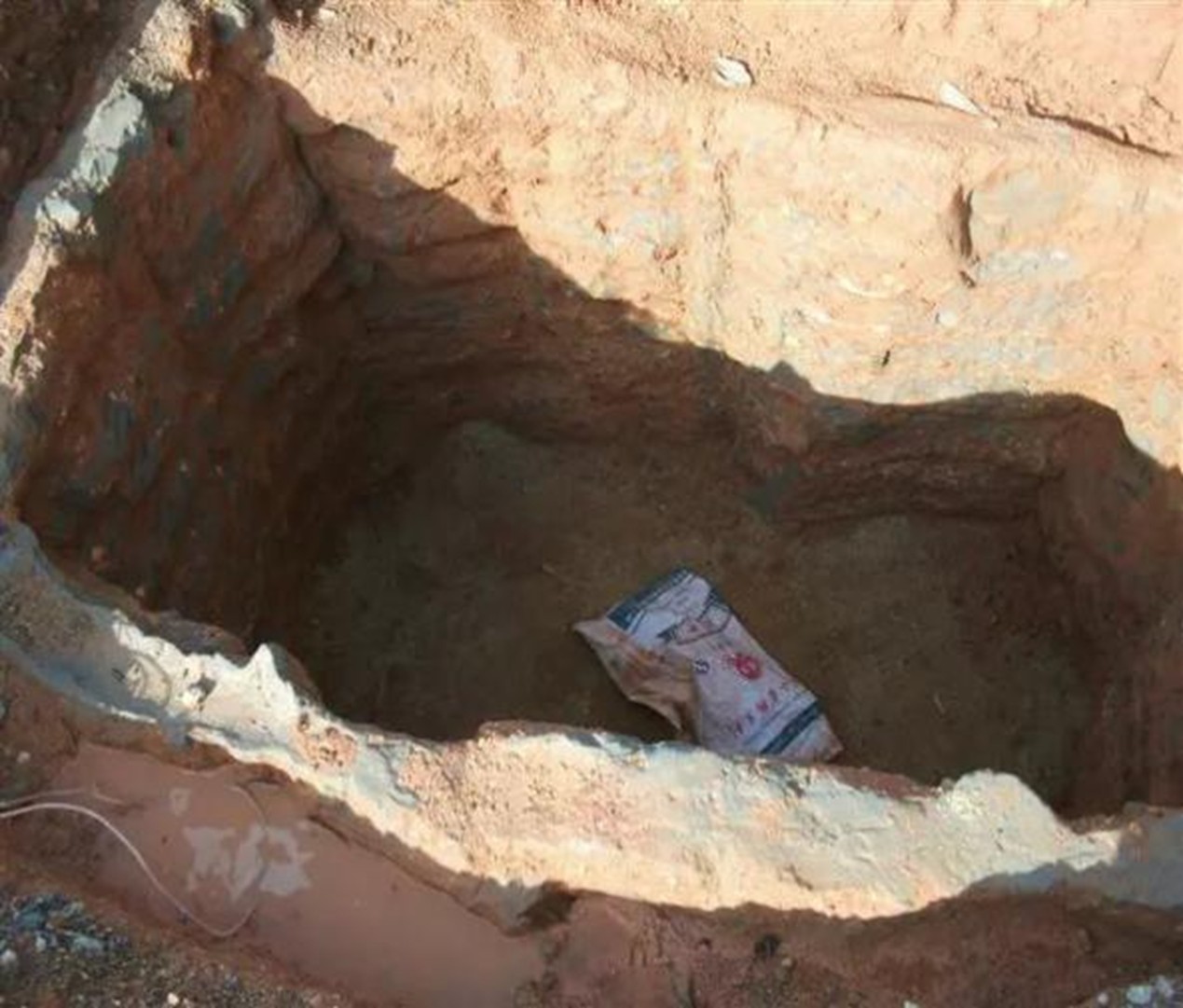

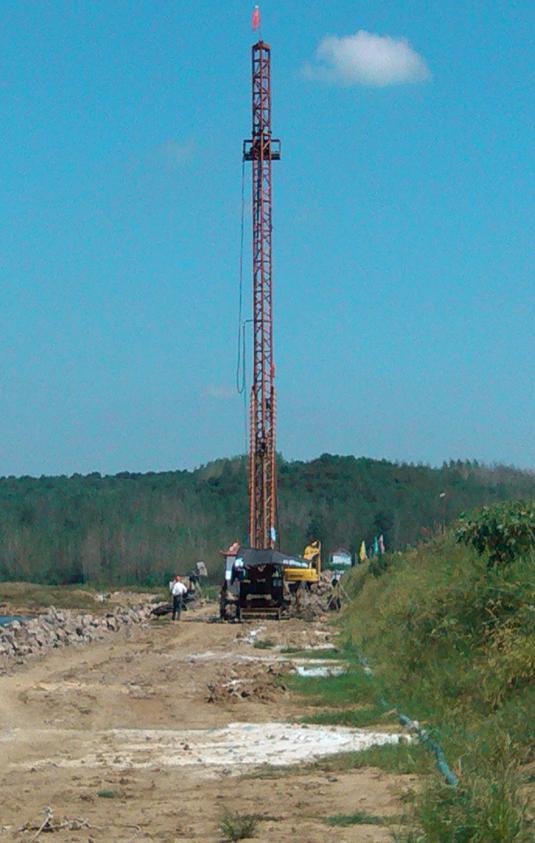

施工現場照片 防滲墻圍井試驗開挖效果圖
案例02 大同市文瀛湖除險加固防滲墻工程
大同市文瀛湖除險加固防滲墻工程簡介
文瀛湖水庫位于大同市,總庫容1036萬m3,是一座防洪蓄水、城市供水和生態景觀湖綜合開發的中型水庫。壩體總長度為9200m。地層主要為人工填土、粉質壤土、粗砂、粉質粘土、礫砂及粉質粘土,存在壩基滲漏問題,導致水庫干枯。設計采用多頭小直徑深層攪拌防滲墻和高壓噴射灌漿防滲墻兩種技術方案。其中高壓噴射灌漿防滲墻施工深度15.6-18.7m,完成高壓噴射灌漿防滲墻1.5萬m。該工程于2010年開始實施,于2011年全部完成。

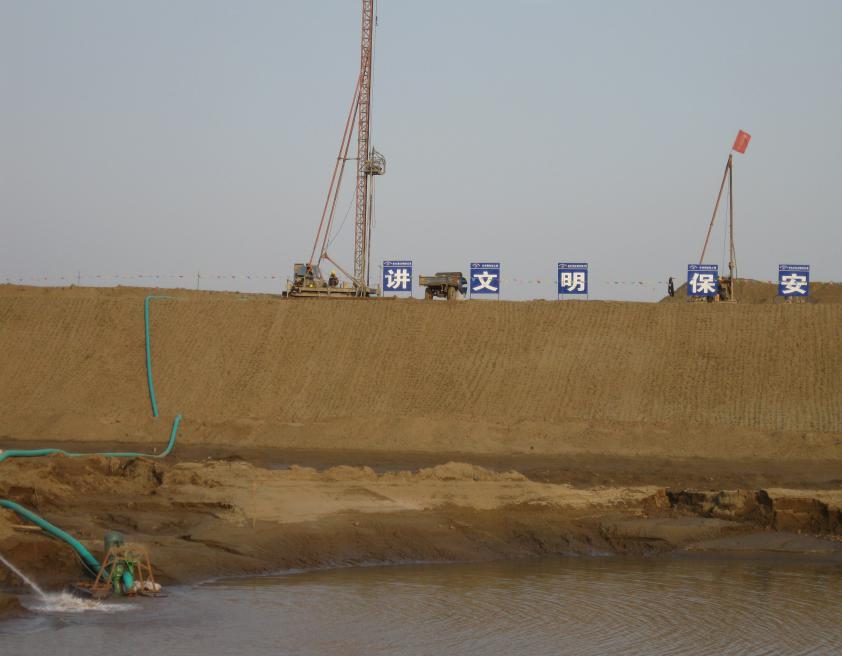

水庫建成風貌

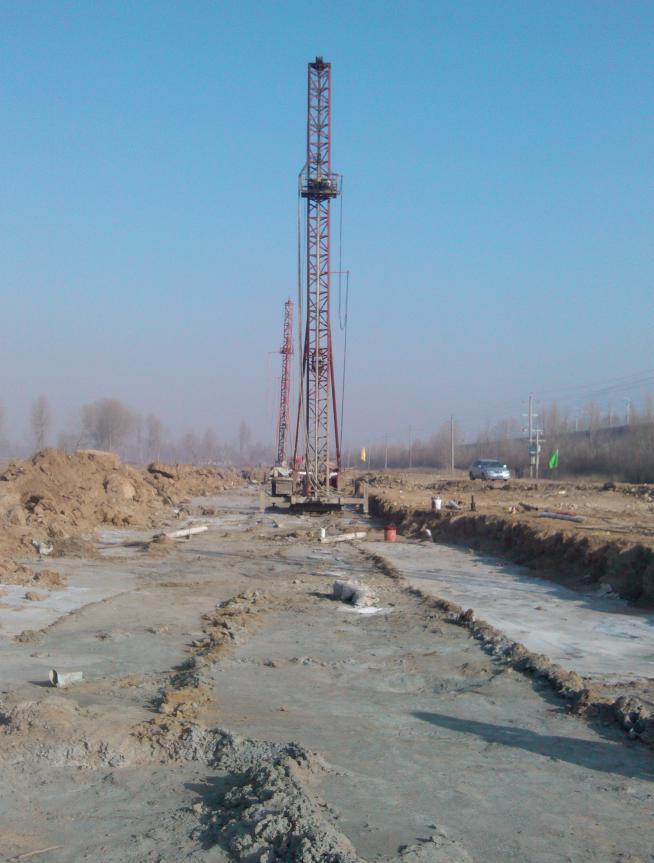

施工現場照片 試驗樁開挖效果圖
案例03 化農水庫壩體防滲工程
化農水庫壩體防滲工程簡介
化農水庫位于盱眙縣西南山區,總庫容為4131萬m3,水庫是一座以防洪、灌溉、供水、養殖和旅游綜合開發利用的中型水庫。壩體總長度為2160m。地層主要為人工填土、粉質壤土夾細砂及粉質粘土,存在壩體壩基滲漏問題。設計采用多頭小直徑深層攪拌防滲墻和高壓噴射灌漿防滲墻兩種技術方案。其中高壓噴射灌漿防滲墻施工深度15.6-29.8m,完成高壓噴射灌漿防滲墻16600m。該工程于2012年開始實施,于2013年全部完成。
水庫建成風貌

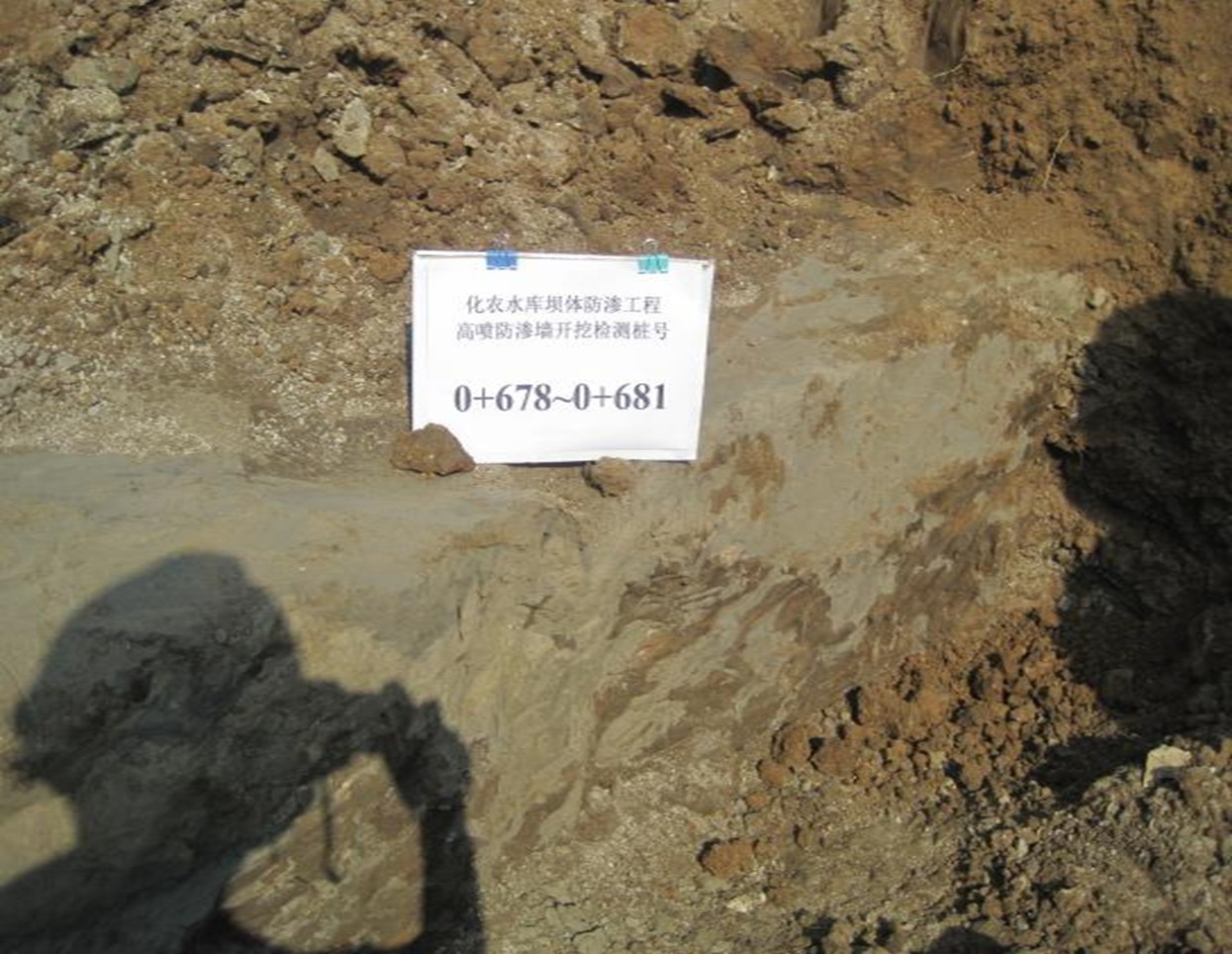

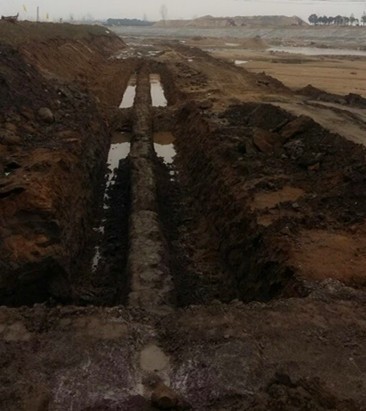

施工現場照片 成墻開挖效果圖
案例04 南水北調中線沁河倒虹吸基坑防滲工程
南水北調中線沁河倒虹吸基坑防滲工程簡介
南水北調中線沁河倒虹吸工程基坑開挖深度約26m,因工程橫穿沁河,地下水豐富,為保證基坑安全及施工順利,需在倒虹吸管身四周設置防滲墻,地層自上而下主要為細砂、黃土狀重粉質壤土、中砂、重粉質壤土,設計采用高壓噴射灌漿防滲墻技術方案,防滲墻深度進入粉質粘土層深度不小于1.0米。高壓噴射灌漿防滲墻墻深32.8米。完成高壓噴射灌漿防滲墻10.1萬m。該工程于2009年開始實施,于2010年全部完成。

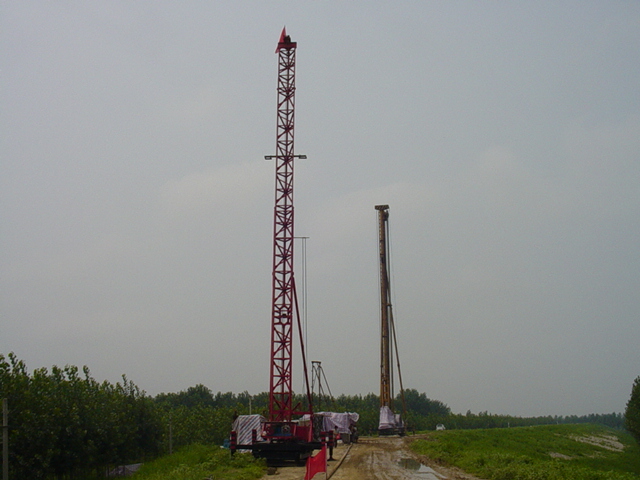

施工現場照片 成墻開挖效果圖
